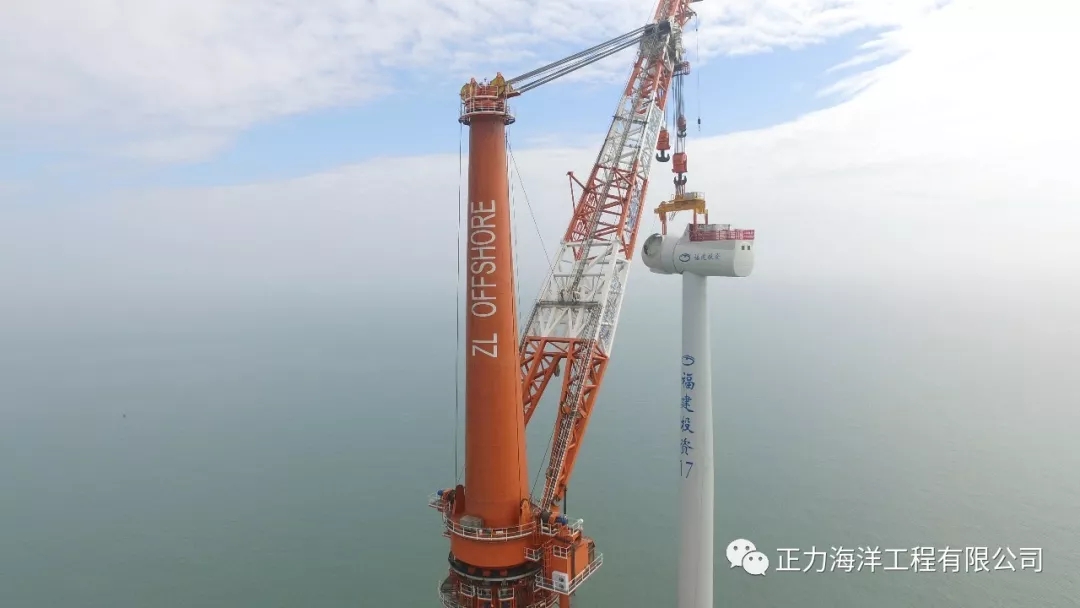

2020年01月16日,在平海湾2期1标海上风场施工现场,随着缓缓升起的第三片叶片与机舱轮毂的稳稳咬合。“顺一1600”在福建海域首次完成整台风机拼装作业。
困难重重,好事多磨
12月26日起,平海湾天气与海况无法满足施工条件,顺一现场施工团队焦灼等待下一个安装窗口期。直至2020年01月16日,平海湾风场多云,风速4-6m/s,浪高0.8-1.9m。经过多日待命,现场各项条件适宜,终于迎来安装窗口期。施工队伍士气高涨,立即投入叶片吊装作业,午后17#机位整台风机安装作业告捷! 本次作业是“顺一1600”在福建海域的整台风机安装首秀。正力团队在历经了转场陌生海域、抢抓安装窗口期的种种困难之后,仍坚守前线,战出实绩,受到了业主中交三航局厦门公司的好评与赞誉。“顺一1600”自2019年11月底进入福建海域后,已完成了11#、17#、27#机位的风机安装,为2020年在平海湾二期风电项目顺利施工与更好地服务于业主单位,奠定了良好的基础!
