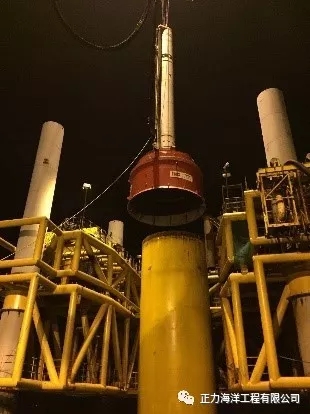

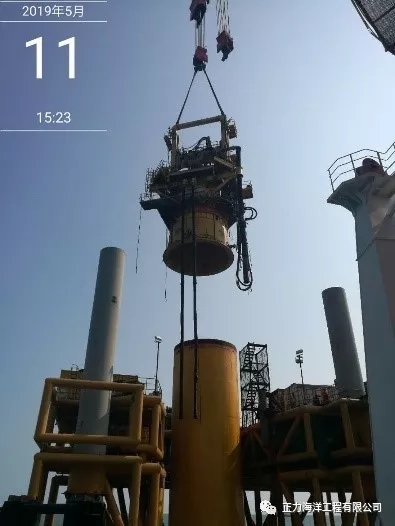

2019年5月11日,伴随着公司IHC-S3000液压打桩锤铿锵有力的敲击声,平海湾风电二期26#机位基础钢桩缓缓沉入预定标高。不久之后,又一座巨型风机将拔“海”而起。 苗条身材大能量 力拔山兮气盖世 公司LD5000嵌岩钻机经过长时间的连续奋战、克服重重困难,才得以在最终沉桩前一天完成嵌岩施工。平海湾海上风场地处台湾海峡,常年浪大涌急,窗口期受限;加上此区域海底地质复杂,90%的基础均需进行嵌岩。 路越艰难,风景越美 - 无论如何,感谢经历 26#机位设计为I型基础桩,持力层为碎裂状强风化,但在施工过程中发现已进入中风化岩层。为应对此桩复杂地质的嵌岩施工,公司嵌岩团队在总包方指导下,及时更换刀头、调整施工工艺,采用多次钻进复打结合扩孔施工的方法,最终顺利完成嵌岩作业。 26#机位基础的嵌岩和沉桩为后续施工积累了宝贵经验,公司将更加安全、高效地完成平海湾海上风电基础施工工程。
