       2019年3月31日,随着广东粤电湛江外罗198MW海上风电项目的33#风机基础沉桩达设计标高,“顺一1600”平台在本月仅有23天的施工窗口期情况下,突破生产计划,完成9根风机基础沉桩作业,“正力效率”和“海上风电”发展战略再次取得实质性成果。




工期、海况、桩期,各种压力困难重重

     公司岸基生产管理部门以坚决克服所有困难为前提、以有效施工天数31天为基础,制定了本月8根风机基础沉桩施工计划,号召项目团队所有人员“大干五十天”,不折不扣的完成各项工作任务!




运筹帷幄、精心布局

       为圆满完成本月施工计划,公司广东粤电湛江外罗海上风电项目团队本着“安全、高效、优质”的生产宗旨,优化了详实的施工方案及工序,以保证安全生产为前提,最大程度的提高了工效和质量。




付出汗水、收获佳绩

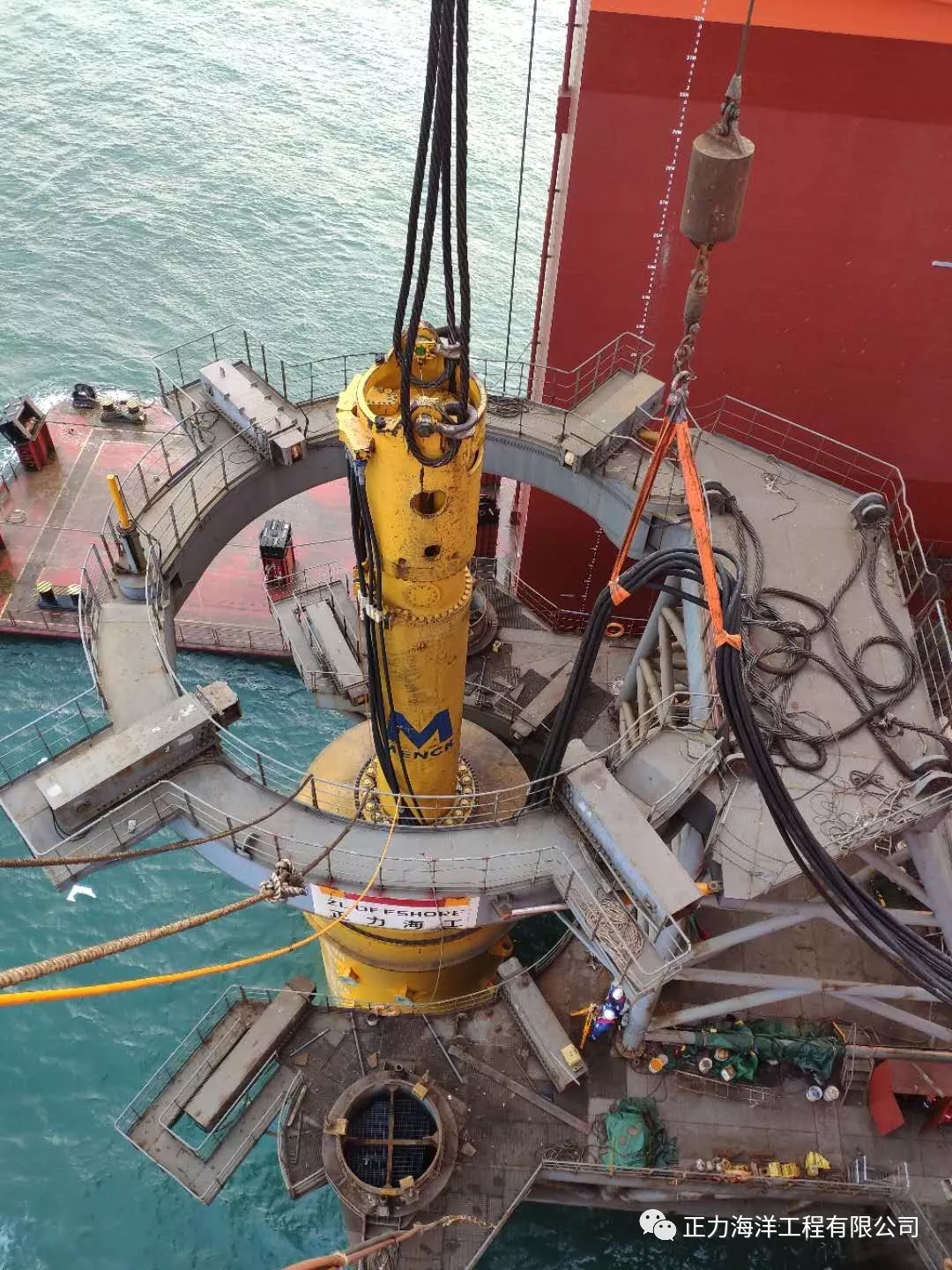

       744小时共同奋战,有效施工23天、9根风机基础沉桩,平均单桩基础沉桩工期为2.5天!其中:33#风机基础沉桩以40小时工期的傲人成绩告捷!28#风机基础沉桩更是以0.31‰的垂直度,刷新了自去年以来的最优纪录。




千淘万漉虽辛苦,吹尽狂沙始到金

       集体的力量来源于优秀的团队!外罗海上风电项目团队尽管是海上风电建设的“新人“,但他们都有过辉煌的曾经与不凡的成绩:他们多年来从事海上重大件吊装工程,曾参与过“港珠澳大桥建设”、“平潭海峡公铁两用大桥建设”等诸多超级工程。

       以细节要求品质、以严谨对待工艺,自项目团队人员投入海上风电施工建设以来,认真遵循广东粤电、广东院及龙源振华等单位的施工要求,不断自我学习与突破。正力的“追风者”们,正向着管理有序、技术过硬、能打硬仗、能打胜仗的专业队伍,发展成为“海上风电”新能源建设的中流砥柱。
