“顺一1600”圆满完成广东海域某海上风电场首台风机安装
2020年8月26日0850时,“顺一1600”平台主吊机开始起吊轮毂叶片对位风机机舱。1500时随着吊机手收到“起钩”的指令,标志着“顺一1600”平台安全、优质的完成了该机位风机叶片安装。也标志着广东海域某风电场首台风机整体安装圆满完成。

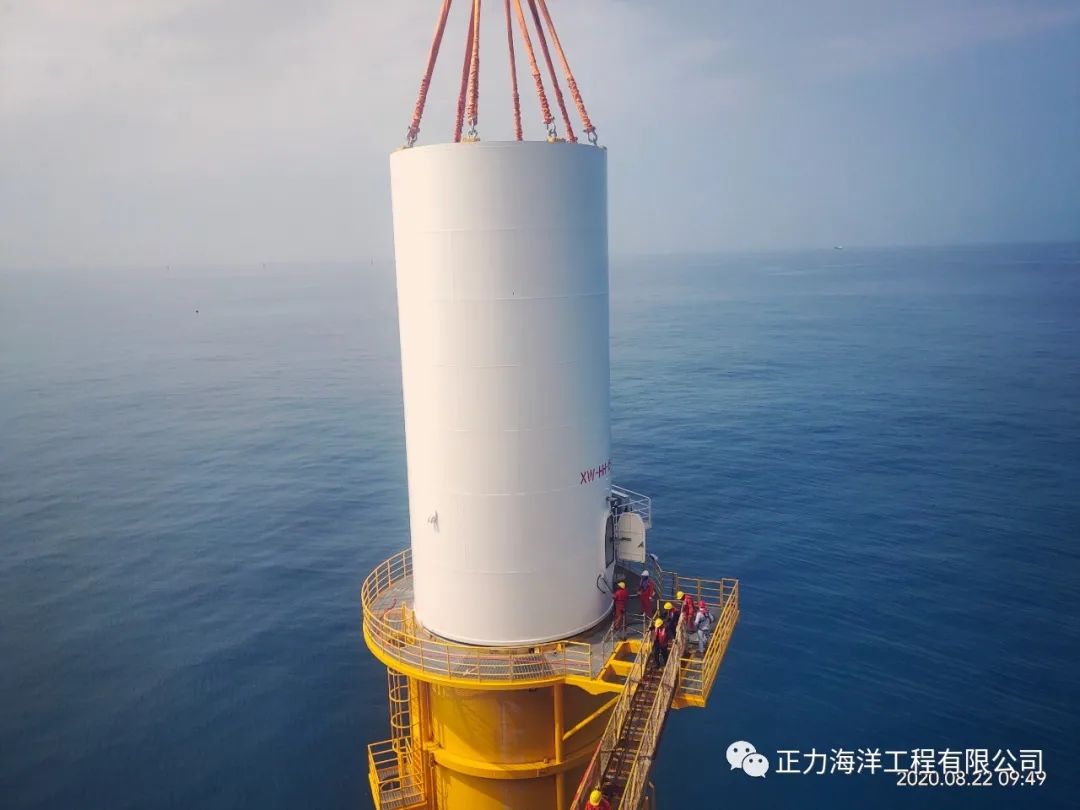

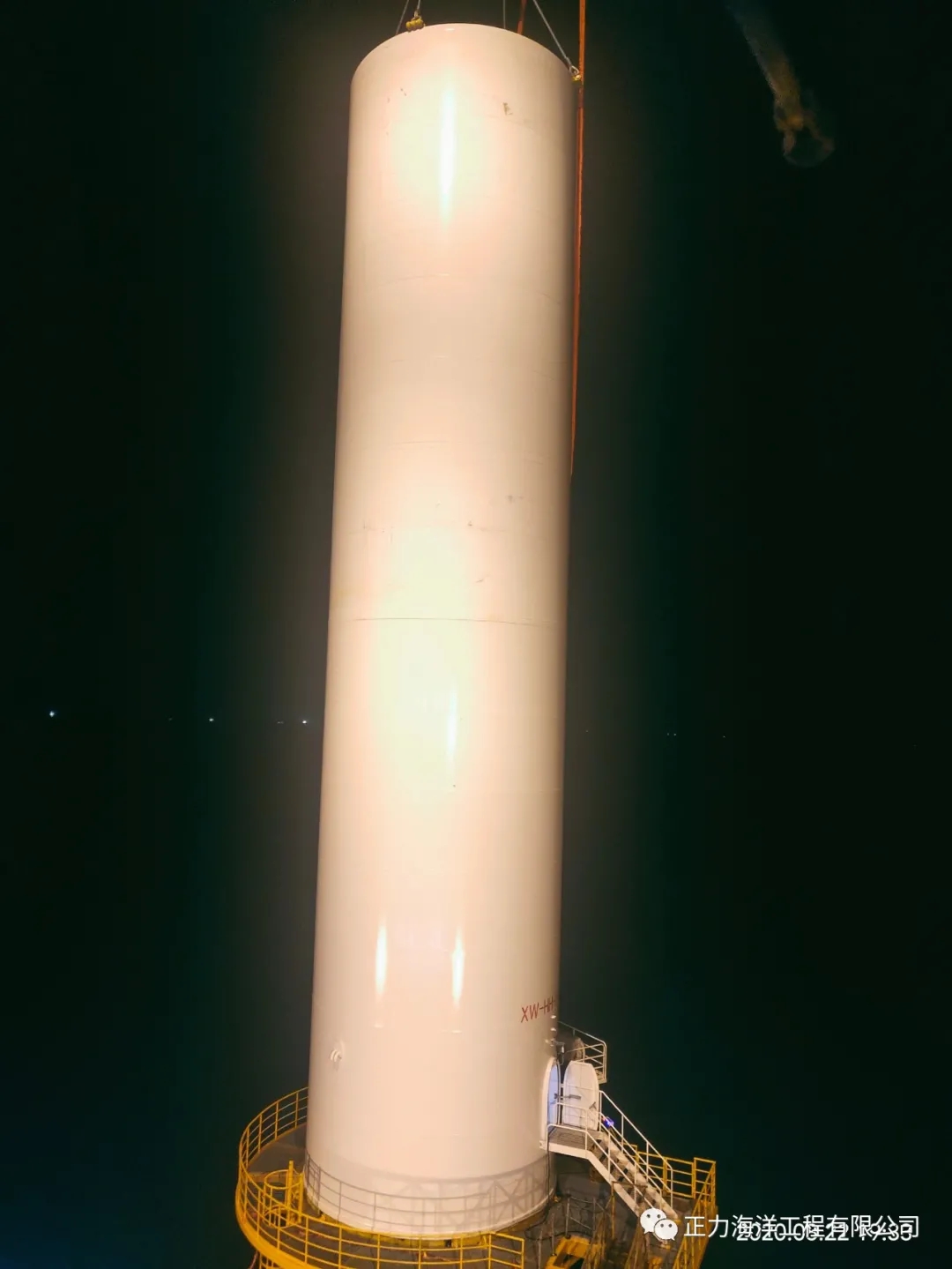

2020年8月22日0730时至2328时, “顺一1600”平台完成该机位第一节塔筒、第二节塔筒及第三节塔筒的对位安装。
2020年8月23日0630时至1730时,“顺一1600”平台完成该机位第四节塔筒及机舱的对位安装。

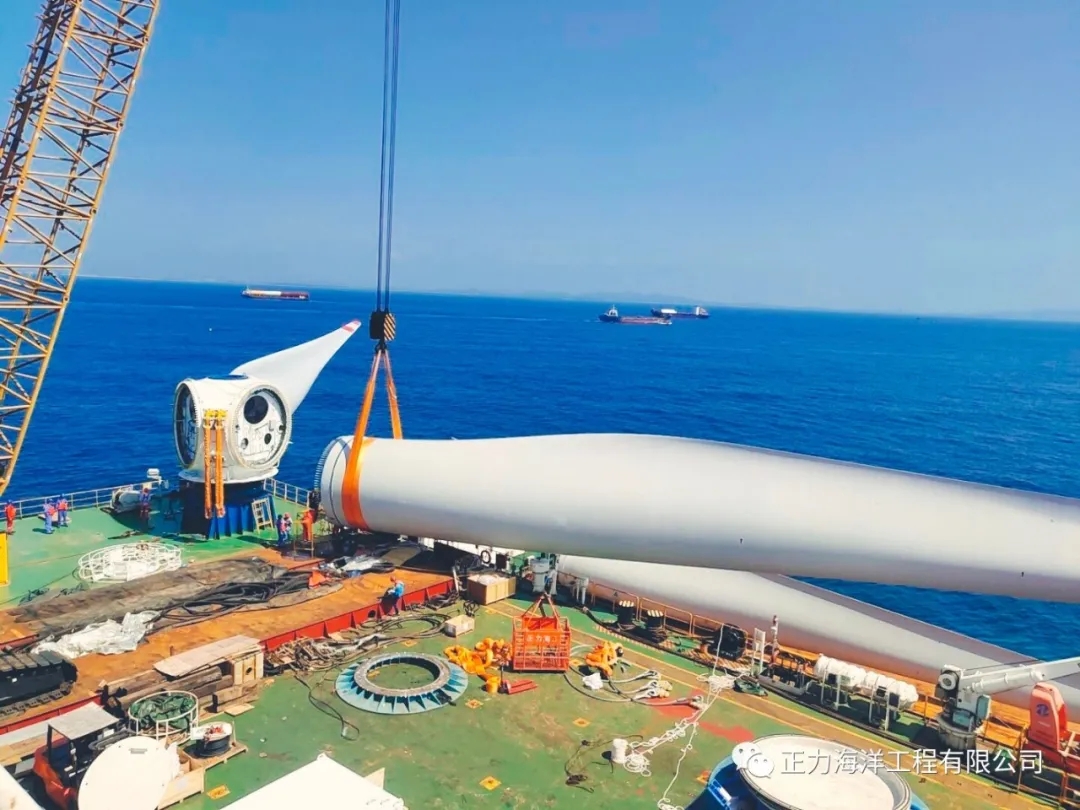

2020年8月24日0100时至2008时,风机叶片与轮毂在“顺一1600”平台五甲板旋转工装上拼装完成;8月25日由于天气影响,现场风速达10m/s以上,不得不暂停施工。

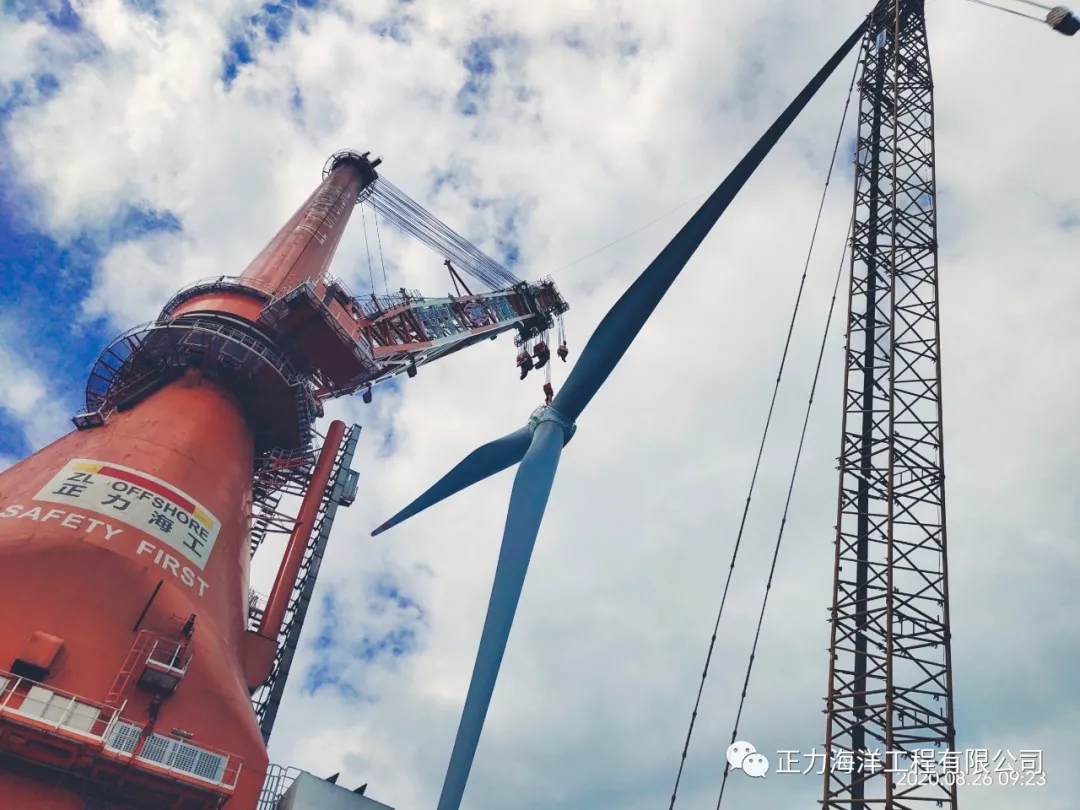

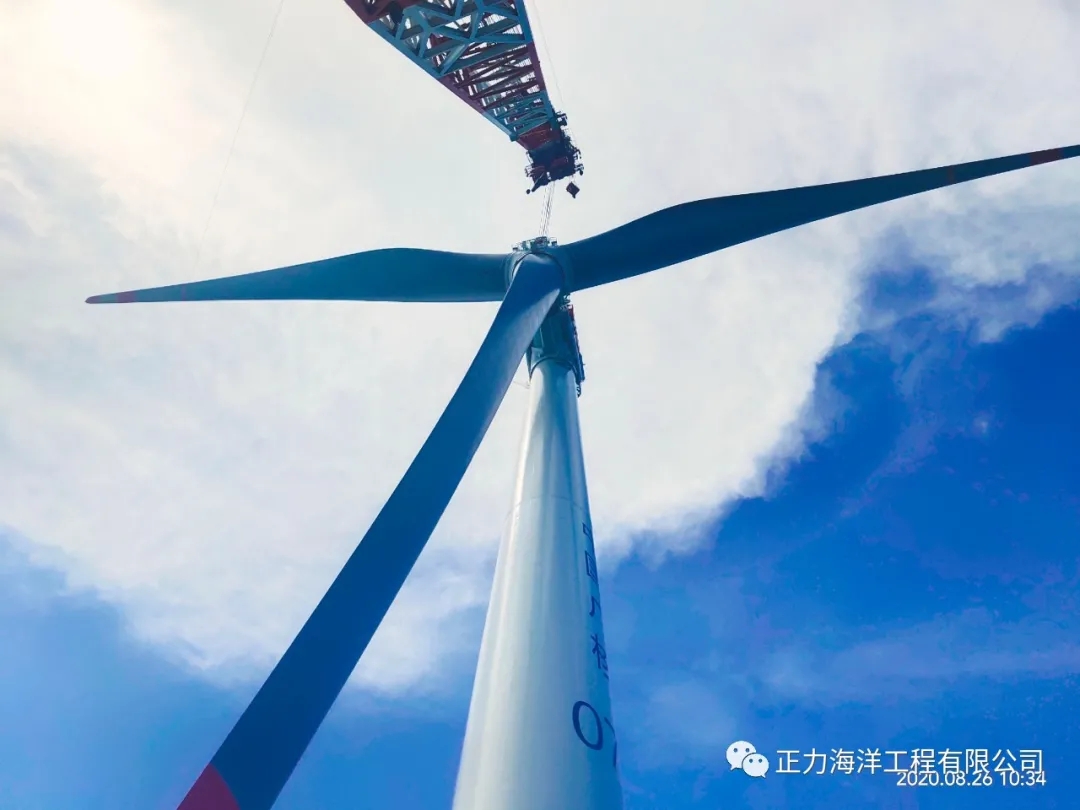

2020年8月26日0850时,根据天气预报情况及现场实际天气海况,“顺一1600”平台果断开始起吊风机叶片轮毂与机舱对位安装作业。在起风之前安全、优质的完成该机位风机叶片安装,这标志着“顺一1600”平台在中广核某海上风电场首台风机安装圆满完成。这次安装作业彰显了“顺一1600”平台施工团队敢打敢拼、逢战必胜的精神。
文字:涂建东
编辑:陈仕超
