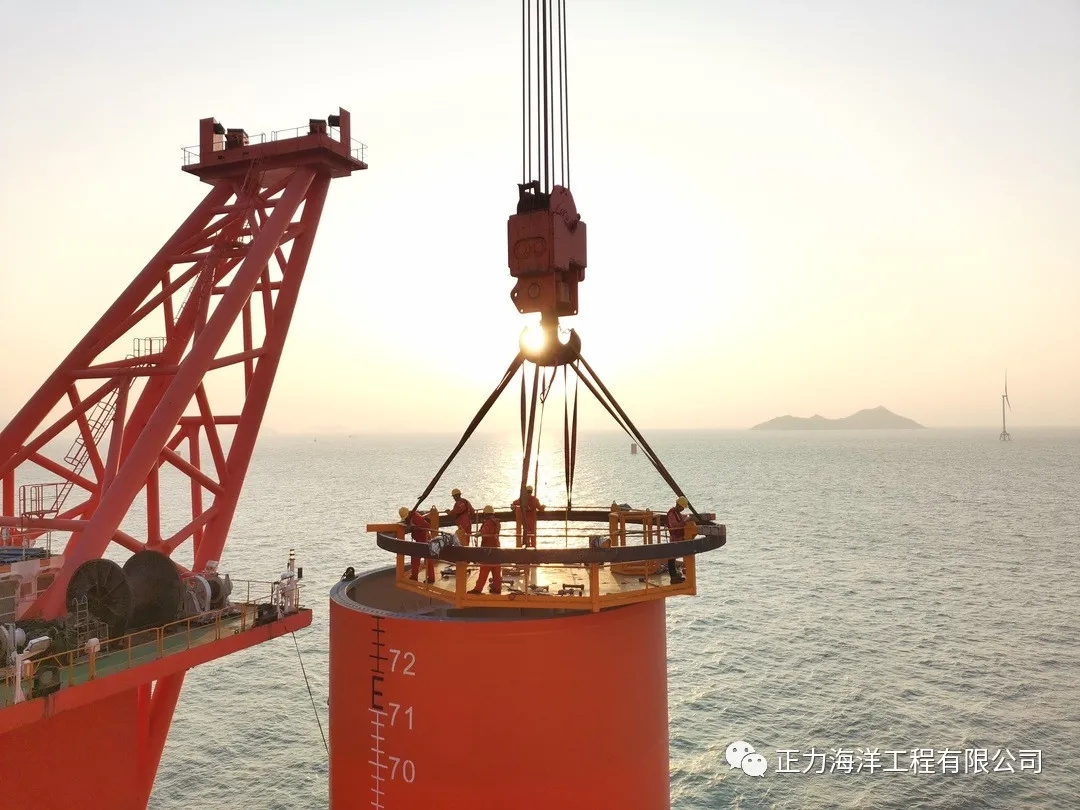

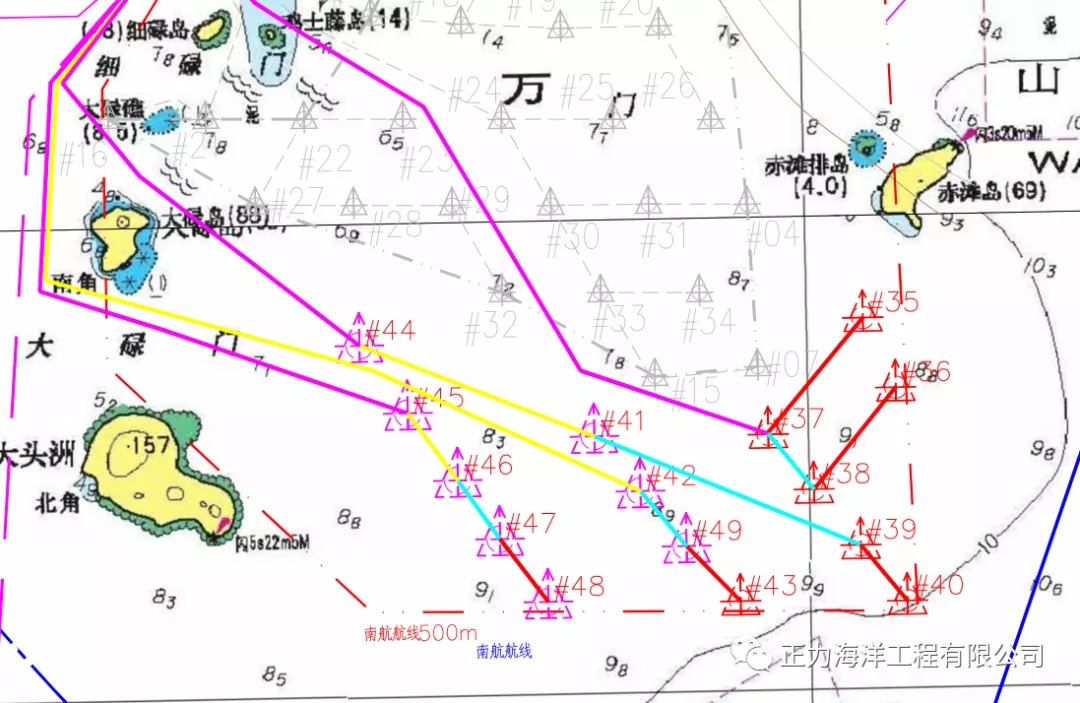

桂山风电场位于珠海港万山港区和九洲港区之间的水域,离桂山岛约6~13km。场区外围分布有万山区青洲岛、三角岛、大碌岛、细碌岛、大头洲岛与赤滩岛六个岛屿,场区海域面积约33km2,装机容量198MW。该风电场二期施工区域过往船舶频繁,海底地质条件较为恶劣。同时,冬季由于海流、季风等自然因素影响下,可施工窗口期短且间隔长、造成作业难度大幅度增高。

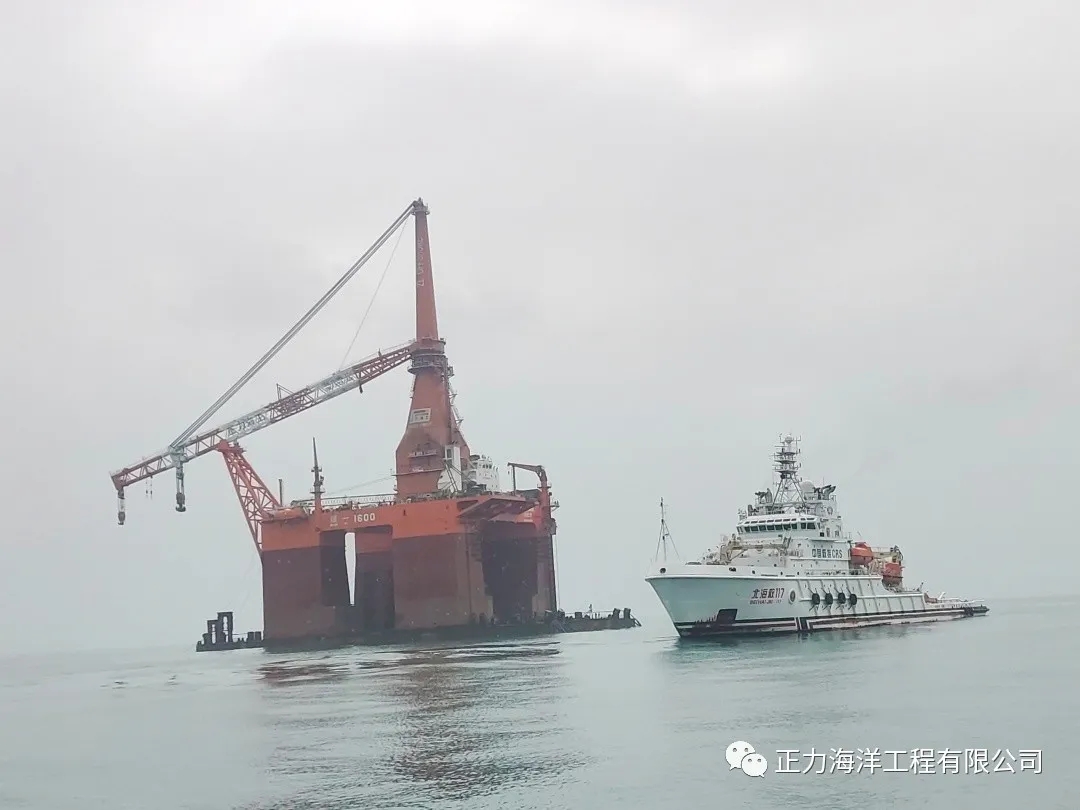

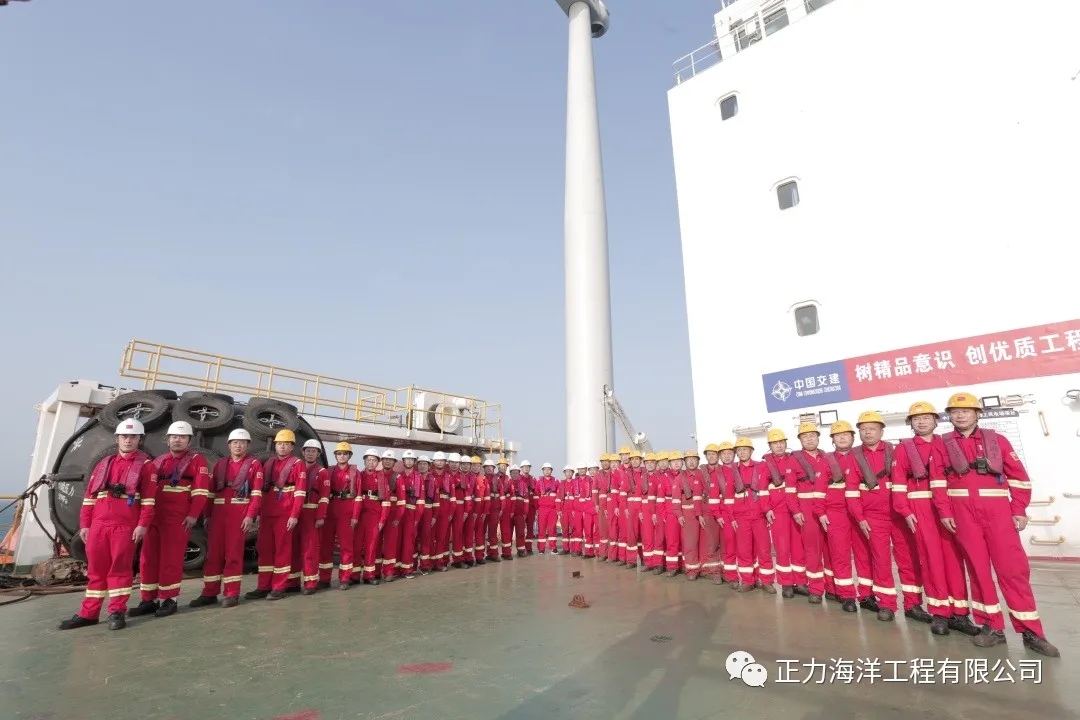

在这寒潮大风天气中,公司谭总带领顺一全体员工努力配合业主单位,抓住有限的施工窗口期,完成桂山二期4根单桩基础沉桩作业。从11月24日“顺一1600”轮由避风锚地拖带至风场定位施工,至12月2日晚1910时止,历时9天累计有效施工时长113小时,桩均用时约28小时,刷新公司既有记录。
今年10月底接到“顺一1600”轮调遣至桂山风场施工的任务开始,在调遣前期公司的平台人员及技术部门的现场海况勘查、底质扫测、岸基部门的后勤支援等等,各部门人员互相配合,做了大量的准备工作。船舶调遣至桂山风场后,在确保安全的前提下以及有限的窗口期里,每一次深更半夜的移船定位,都彰显着顺一这个团队的拼搏劲和凝聚力。

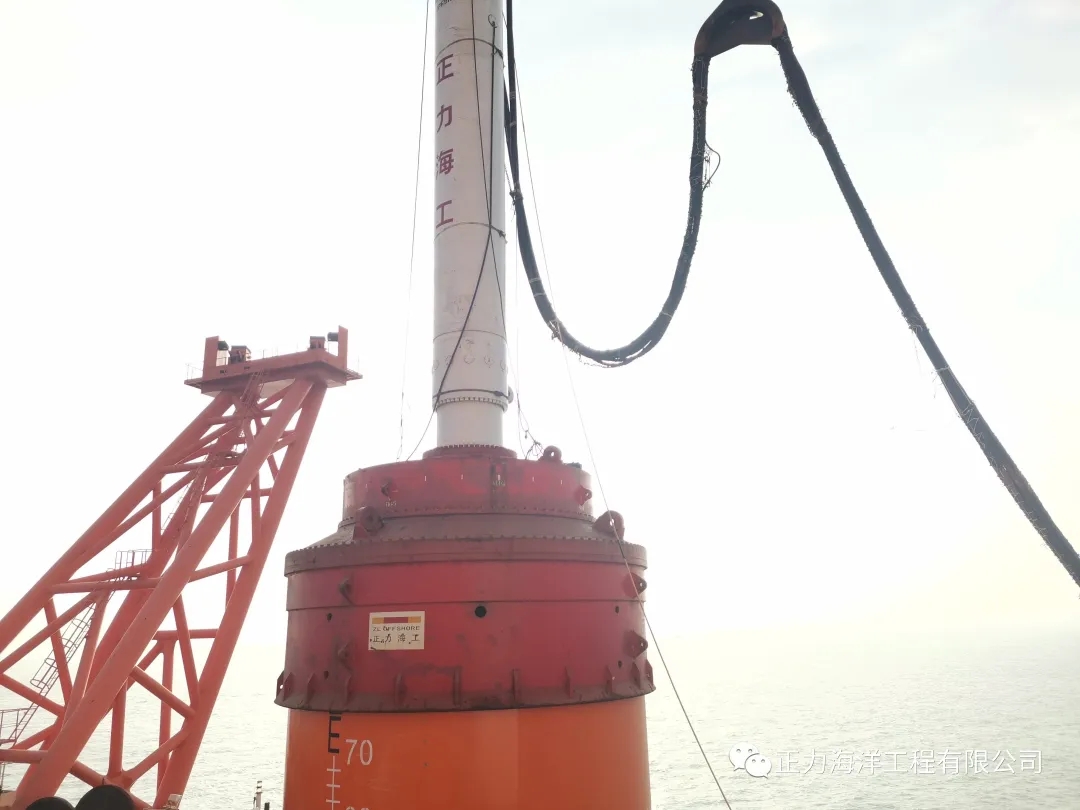

桂山风场单桩桩顶直径7.0-7.5米,桩底7.9-8.3米,单桩裸重992-1104吨。沉桩施工使用的是我司自有的IHC S-3000液压打桩锤,打桩锤具备5.5-7.5米桩帽及配套替打数个,可以适配各种大直径单桩,为桂山风场施工免去送桩器的配置,节省施工时间。与此同时,液压锤团队服务过多个风场,能娴熟的掌握不同地质下沉桩作业所需的能量和频率,为沉桩作业打好每一锤。
“顺一1600”自从交付使用以来,从广东到福建,再从福建回到广东,克服了各种困难,也在各个风场创造了各种第一。桂山风场的施工成功,再一次验证了“顺一1600”在恶劣海况下施工的能力,充分体现了:坐底施工、独立翻桩、导向架与船机一体设计等的优势。公司上下拧成一股劲,施工前的安全检查、交底;每一次移船、定位;这些都是“顺一1600”施工安全、高效率的必要条件,把每一次都当成第一次对待。具备这些条件“顺一1600”才能够在较差的天气中抓住短暂有效的施工窗口,并安全、圆满的完成每一根单桩的基础施工,且成桩均符合设计规范要求。我们苦过、累过、跌倒过,但从来没有放弃过!未来,我们将在这种拼搏劲和凝聚力下走的更远,飞的更高!
