整装待发
2020年6月28日,我司接业主通知需调用IHC3000液压锤赴广东后湖风场项目进行单桩基础建设施工作业。公司随即开始积极组织协调,我司施工队伍凭借专业安全的拆卸、绑扎、运输方案,火速进行拆卸绑扎运输工作。
2020年7月2日0930时,我司将IHC3000液压锤精细并安全的绑扎于“宇航27“,随后“宇航27”携IHC3000液压锤,日夜兼程,前往后湖风场。
安装就位
至2020年7月5日1630时,共计78小时10分钟。IHC3000液压锤安全顺利的抵达就位广东后湖风场。

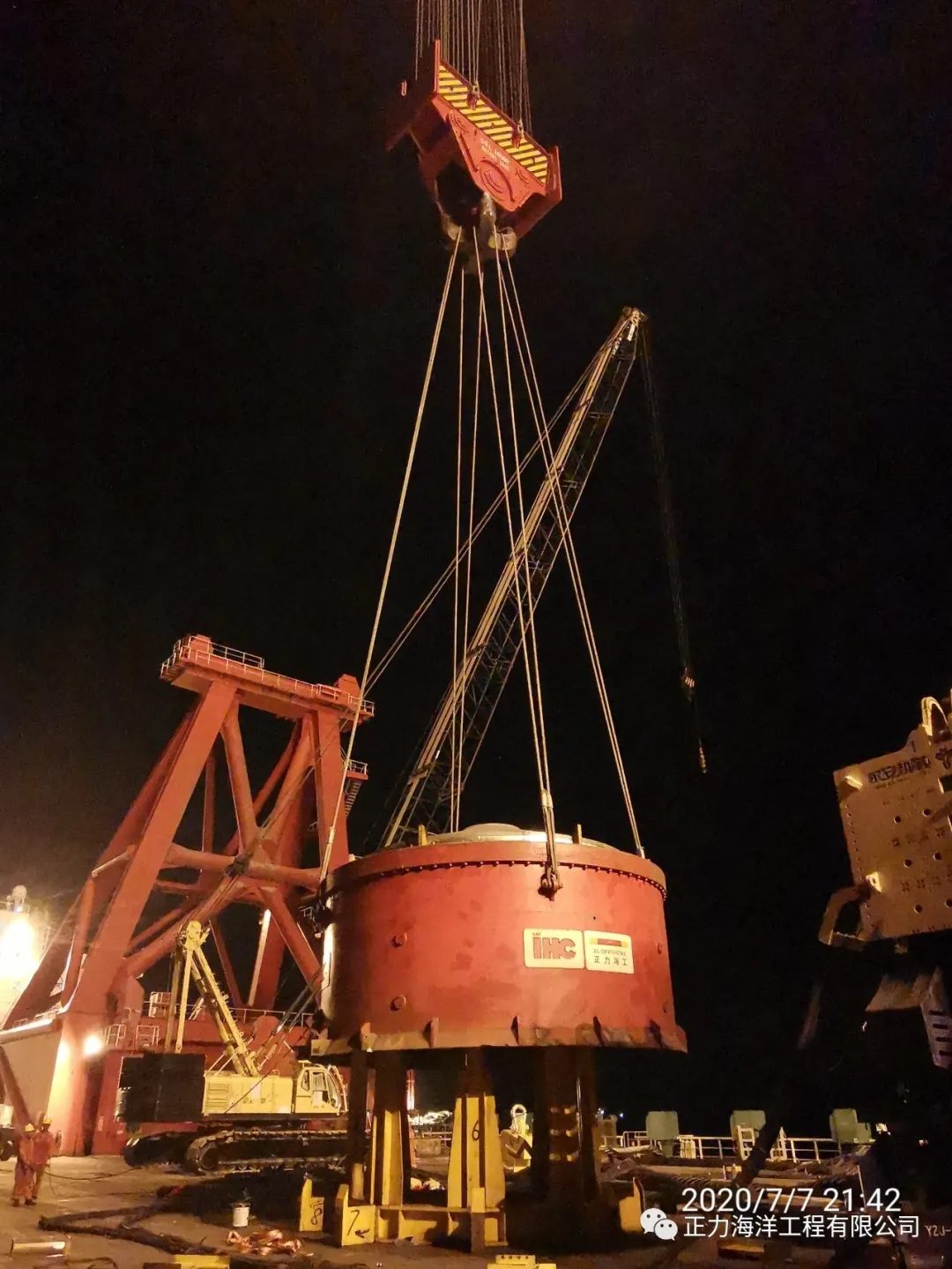

2020年7月6日,我司施工队伍开始对IHC3000液压锤进行拆卸安装调试工作。历经7天时间,IHC安装调试完成,就位于后湖风场。
高效完成沉桩任务

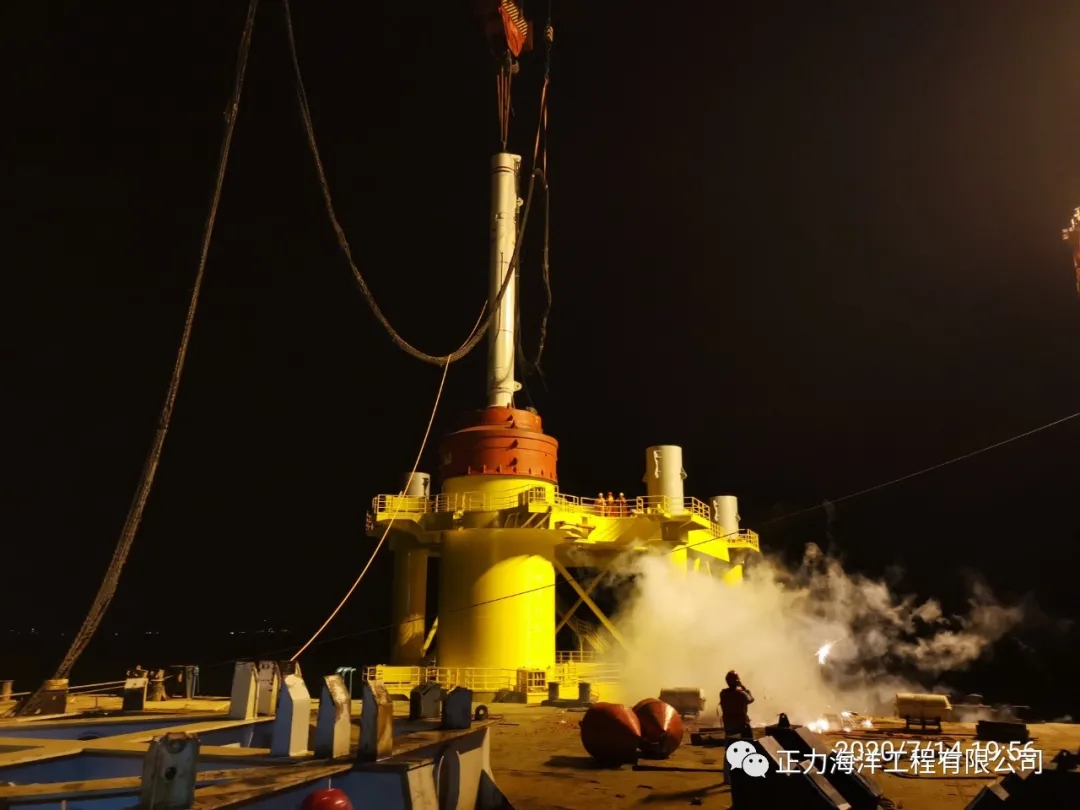

2020年7月14日,IHC3000液压锤仅用时2小时即完成汕尾风场首次钢桩沉桩作业。首根7.5米单桩,总锤击数2190锤,最大打击能量1241KJ,最终入泥深度59米,终锤贯入度4mm。
本次从发运、组装再到配合业主完成高效的沉桩作业任务,标志着我司液压锤团队拥有了高效高速的部署、熟练且优质的服务能力,并得到了业主的认可,同时也标志着公司液压锤装备参与国家粤港澳大湾区的海上风电绿色能源建设与开发走向成熟。
